تقرير مشروع بالمساعد الذكي: هل نقارن بالخطة الأصلية أم المعدلة؟

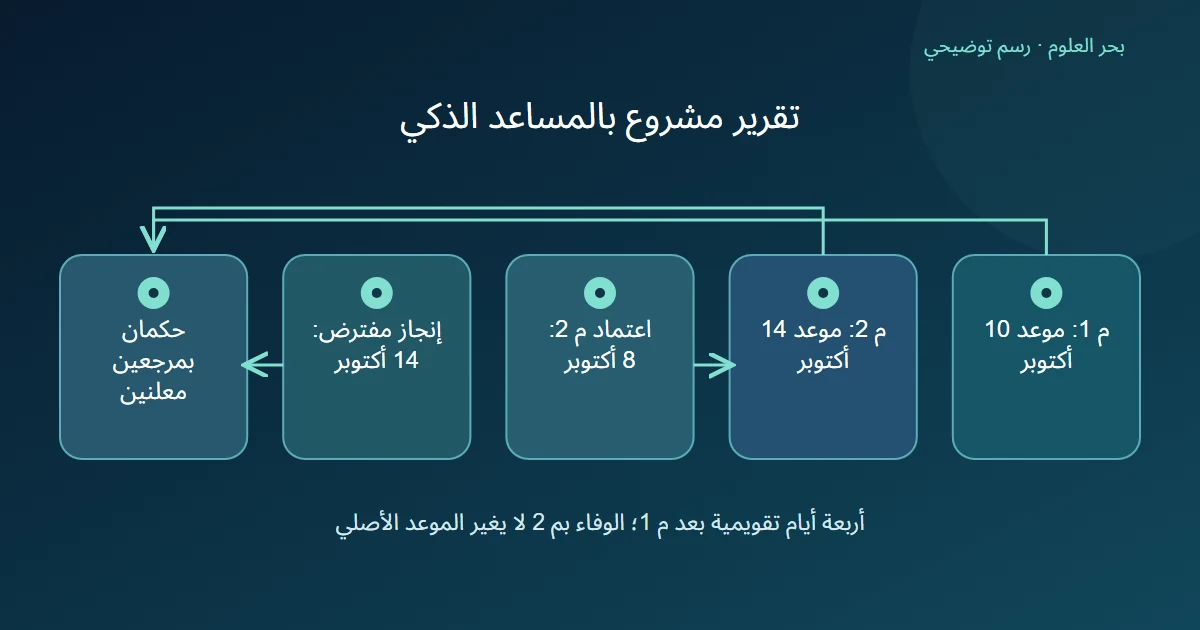

رسم توضيحي: م 1: موعد 10 أكتوبر؛ م 2: موعد 14 أكتوبر؛ اعتماد م 2: 8 أكتوبر؛ إنجاز مفترض: 14 أكتوبر؛ حكمان بمرجعين معلنين
مخطط من إعداد بحر العلوم. أربعة أيام تقويمية بعد م 1؛ الوفاء بم 2 لا يغير الموعد الأصلي

تقرير مشروع بالمساعد الذكي قد يخفي تغير المرجع وراء كلمة «في الموعد». تصف وثائق Project الخط الأساسي بأنه نقاط مرجعية للخطة، وتتيح حفظ خط أساس آخر عند تغيرها للمقارنة. [1] نستخدم هذا الفصل في تقرير افتراضي، دون حكم على مسؤولية فريق أو حساب أثر مالي.

الخلاصة السريعة

سم نسخة الخطة وتاريخ اعتماد تعديلها ثم قارنها بالإنجاز المسجل؛ الوفاء بالموعد المعدل لا يغير تاريخ الموعد الأصلي أو يفسر سبب اختلافه.

  • احفظ المرجع الأصلي والمعدل؛ توضح Microsoft إمكان حفظ مجموعة ثانية بدلا من تحديث القيم المحفوظة وحدها. [1]
  • في تمريننا، الموعد الأصلي 10 أكتوبر والمعدل المعتمد 14 أكتوبر والإنجاز المسجل 14 أكتوبر؛ الإنجاز يفي بالثاني ويأتي بعد الأول بأربعة أيام تقويمية. مع بيان تغير نطاق المهمة؛ التاريخ لا يثبت تطابق المحتوى.
  • ميز تعديل المعتمد من اقتراح تعديل؛ لا تعامل تاريخا مقترحا بوصفه هدفا وافق عليه المسؤول، ولا تنسب السبب إلى الفريق دون أدلته.
  • أعلن المرجع المستخدم وصحة سجل الإنجاز؛ تغيير الخطة لا يثبت سوء التخطيط أو يحسن الإنجاز الماضي، وحفظ تاريخ مخطط ليس إثباتا لإتمام المهمة.

ما الذي يختفي عندما يحتفظ التقرير بتاريخ واحد؟

نفترض أن مكتبة صغيرة تخطط لإعداد بطاقات رفوف جديدة. تسمي الخطة «م 1» موعد الانتهاء 10 أكتوبر. وبعد تغيير نطاق البطاقات، نفترض اعتماد خطة «م 2» في 8 أكتوبر بموعد انتهاء 14 أكتوبر. وفي سجل تمريننا ورد أن العمل اكتمل في 14 أكتوبر. كلها وقائع مفترضة للشرح.

إذا حفظ المساعد الموعد 14 أكتوبر وحده، ثم كتب «أنجز الفريق وفقا للخطة»، فلا يعرف القارئ أي خطة يقصد. نضع ثلاثة حقول: موعد م 1، موعد م 2، وتاريخ الإنجاز المسجل، ونضيف تاريخ اعتماد التعديل. لا نحول أحد حقول التخطيط إلى حقل إنجاز.

تتيح وثائق Microsoft مقارنة بيانات الخط الأساسي بالبيانات المخططة والفعلية، كما تقترح أحيانا حفظ مجموعة ثانية عند تغير الخطة. [1] لا نفترض أن كل نظام يحتفظ بالنسخ بالطريقة نفسها.

أي عبارتين تصفان المقارنة نفسها بدقة؟

باعتبار م 2 المرجع المعتمد في تمريننا، وقع الإنجاز عند الموعد المحدد. وباعتبار م 1 مرجعا تاريخيا، وقع بعد الموعد الأصلي بأربعة أيام تقويمية. العبارتان متوافقتان لأنهما تجيبان عن سؤالين مختلفين. لم نحسب أيام العمل أو مدة نشاط داخل المشروع.

نكتب «بحسب م 2 المعتمدة في 8 أكتوبر، يساوي تاريخ الإنجاز المسجل 14 أكتوبر موعد الانتهاء المعدل؛ وكان موعد م 1 في 10 أكتوبر». هذا نص أطول قليلا من «في الموعد»، لكنه يحفظ ما يحتاجه القارئ لفهم التغيير.

إذا كانت المهمة قد تغيرت جذريا، نذكر تغير نطاقها أيضا؛ مقارنة تاريخين لا تثبت أن محتوى التسليم ظل متطابقا. كما لا نخترع سبب تعديل محدد من فرق الأيام وحده.

هل كل تعديل في الملف تعديل معتمد؟

نفترض بدلا من ذلك رسالة يقترح فيها موظف تاريخ 14 أكتوبر، ولم نجد قرارا باعتماده. في هذه النسخة لا نسمي الرسالة م 2 معتمدة؛ نسجلها اقتراحا وحالة الموافقة مجهولة. اختلاف الصياغة هنا يغير المرجع الذي يجوز للتقرير أن ينسبه للفريق.

قد تكون أسباب تغيير الجدول متعددة، لكن مثالنا لا يقدم ما يكفي لتحديد المسؤولية أو أن الخطة الأولى كانت مهملة. اعتماد تعديل يثبت اعتماد ذلك التعديل ضمن وقائعنا المفترضة، ولا يثبت صحة كل توقع أو نجاح القرار. ونفصل أثر التغيير المتوقع عن أي أثر قيس لاحقا.

كيف نحفظ المقارنة قابلة للمراجعة؟

يربط التقرير نسخة الخطة وتاريخها بمصدر تاريخ الإنجاز ونطاق المهمة. وإذا كان الإنجاز مجرد توقع، يكتب «متوقع» بدلا من «فعلي». في حالتنا افترضنا سجل إتمام، ولم نفحص محتواه في مؤسسة أو برنامج.

عند ورود تصحيح للتاريخ أو قرار جديد، نحفظ الفرق ومرجعه بدلا من محو تاريخ م 1 من السرد. التعديل لا يجعل عملا ماضيا قد وقع في يوم آخر، كما أن نهاية مخططة لا تكفي لإثبات تسليم. يمكن للمساعد إعداد المقارنة، ويبقى التحقق من السجلات الفعلية خطوة منفصلة.

المصادر ومتابعة القراءة

  1. Microsoft Project: Create or update a baseline or interim plan (يفتح في نافذة جديدة)support.microsoft.com

أُعدّ هذا المقال بصياغة عربية أصلية بالاستناد إلى المصادر أعلاه، وهو مدخل تمهيدي إلى الموضوع. اقرأ منهجية المحتوى وحدوده.
