سجل مشروع يكتبه المساعد الذكي قد يخلط احتمال المستقبل بواقعة الماضي. يصف دليل GSFC-HDBK-8005 الصادر عام 2017 المشكلة بأنها خطر تحقق، ويبين إمكان وجود مشكلة وخطر لاحق معا. [1] نستعير هذا التمييز لتمرين بطاقات معرض، دون تطبيق تقييم مخاطر هندسي أو إجراء سلامة.
الخلاصة السريعة
حدد ما حدث وما قد يحدث وما ثبت تنفيذه؛ وقوع مشكلة لا يجعل كل أثر متوقع واقعا، وكتابة معالجة لا تثبت تنفيذها.
- افصل الحدث المتحقق من الاحتمال؛ دليل GSFC لعام 2017 يميزهما، ولا نطبقه كسياسة ملزمة لكل فريق. [1]
- في تمريننا، لم يصل ملف البطاقات عند الحد المحدد؛ هذه مشكلة مفترضة متحققة، لكن احتمال تأخر العرض نفسه ما زال يحتاج ما يثبت وقوعه.
- خطة استخدام بطاقات مؤقتة تبقى مقترحا حتى يسجل التنفيذ؛ موعد متوقع للإنجاز لا يساوي إنجازا، ولا نخترع احتمال نجاح عددي.
- احفظ زمن السجل ودليله ومسؤول المتابعة؛ يمكن استمرار خطر أثر لاحق مع وجود المشكلة الحالية، ولا يثبت غياب تحديث أن المشكلة انتهت.
أي جزء من الجملة يصف المستقبل؟

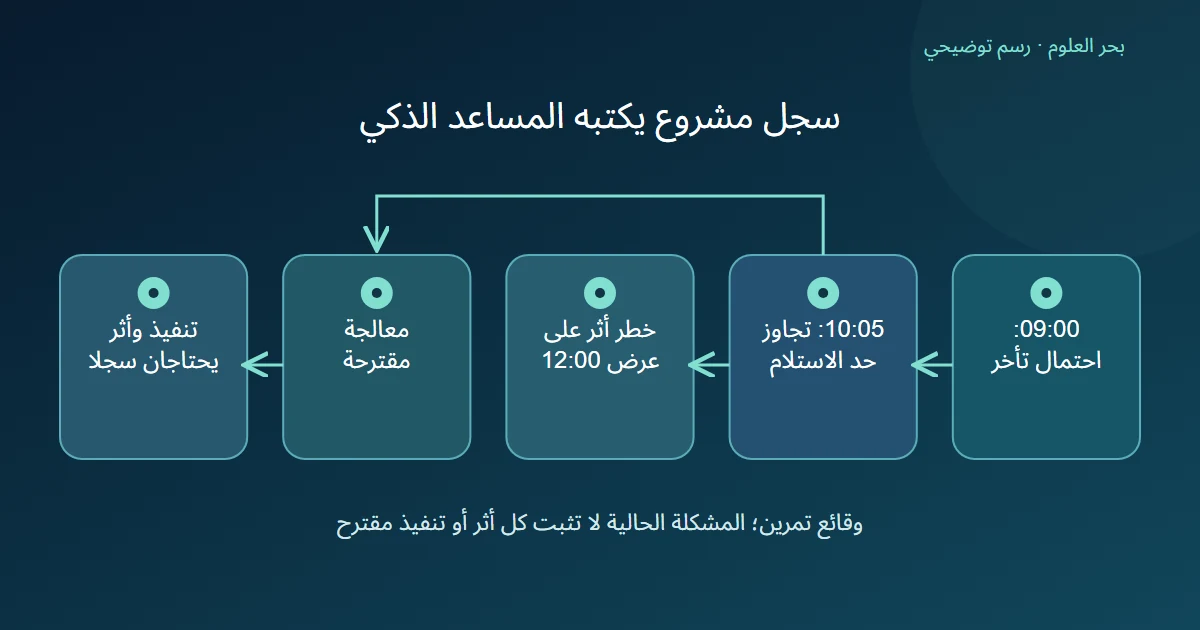

نفترض إعداد معرض رسومات، وكان فريق البطاقات ينتظر ملف أسماء الرسامين قبل الساعة 10:00. عند 09:00 وردت رسالة «قد يتأخر الملف، وقد لا نلحق طباعة البطاقات قبل العرض». هنا نتعامل مع وصف احتمالين في تمريننا، لا مع خبر بأن العرض تأخر فعلا.
إذا كتب المساعد «تأخر العرض بسبب الملف»، فقد نقل الاحتمال إلى واقعة وأضاف سببا. نعيد الجملة إلى وقتها: الملف منتظر، وهناك قلق بشأن الموعد اللاحق. لا نملأ درجة احتمال أو حجم أثر من دون أساس يحدده السجل.
يعرض دليل GSFC صياغة تربط الحالة باحتمال نتيجة وأثر على المتطلبات. [1] نستخدم فكرة الفصل في نص صغير، ولا نستورد مقاييس الدليل أو نتعامل مع معرضنا بوصفه مشروعا فضائيا.
ماذا تغير عندما مر الموعد دون وصول الملف؟
في الساعة 10:05 من المثال، نفترض أن سجل الاستلام يبين عدم وصول الملف حتى ذلك الوقت، وأن المطلوب كان وصوله بحلول 10:00. أصبح عدم الوفاء بهذا الحد واقعة مفترضة، لا مجرد توقع الصباح. نسجل المشكلة مع الوقت والشرط الذي خول المقارنة.
لكن العرض مقرر عند 12:00، ولم نفترض أنه بدأ متأخرا. يبقى أثر تأخر الملف على العرض غير محسوم: ربما توجد بدائل، وربما يستمر التأخر. وقوع مشكلة في مرحلة لا يثبت وقوع كل نتيجة وردت في قائمة المخاوف.
وقد يوجد خطر لاحق إلى جانب المشكلة المتحققة؛ يذكر الدليل هذا التزامن صراحة. [1] لذلك لا نحذف كل احتمالات المستقبل بمجرد تغيير عنوان السجل إلى «مشكلة».
هل قرار المتابعة دليل على اكتمال المعالجة؟
تقترح مسؤولة المعرض استخدام بطاقات مؤقتة مكتوبة يدويا حتى يصل الملف. يسجل المساعد «الخطة: تجهيز بطاقات مؤقتة؛ المتابعة مع مسؤولة البطاقات». هذه صيغة مقترح في تمريننا؛ لم نفترض موافقة أو تنفيذ تجهيز.
لو ورد لاحقا سجل يثبت وضع البطاقات عند 11:30، يصبح ذلك إجراء مسجلا في النسخة الجديدة. لكنه لا يثبت وحده وصول الملف النهائي أو إزالة كل أثر على العرض. نحدد أي جزء عولج وأي سؤال بقي مفتوحا، بدلا من إغلاق جميع الخانات بجملة «اتخذ إجراء».
كذلك لا تعني عبارة «متوقع خلال نصف ساعة» أن نصف الساعة مر وأن العمل اكتمل. نحتفظ بالموعد المتوقع منفصلا عن وقت تنفيذ تحقق فعلا في السجل.
كيف نراجع الحالة عندما يتغير الوقت؟
تحتفظ قائمة المتابعة في مثالنا بالوصف الأول ووقت تحول شرط محدد إلى مشكلة، ثم المقترح وحالة تنفيذه وأثره الذي لم يتضح. إذا لم تصل رسالة جديدة، لا نعتبر الصمت دليلا على انتهاء التأخر. وإذا صحح صاحب السجل وقت الاستلام، نراجع الحكم المتعلق بذلك الوقت.
لم نجمع بيانات معرض أو نختبر مساعدا، ولا نستنتج تقصير فرد من فرق الموعد وحده. تمييز الحالة والحدث والأثر والإجراء يجعل نص المتابعة قابلا للمراجعة؛ لا يحسم أسباب المشكلة أو كل نتائجها تلقائيا.
